Solceller og vindmøller

Vedvarende Energiprojekter i Herning Kommune.

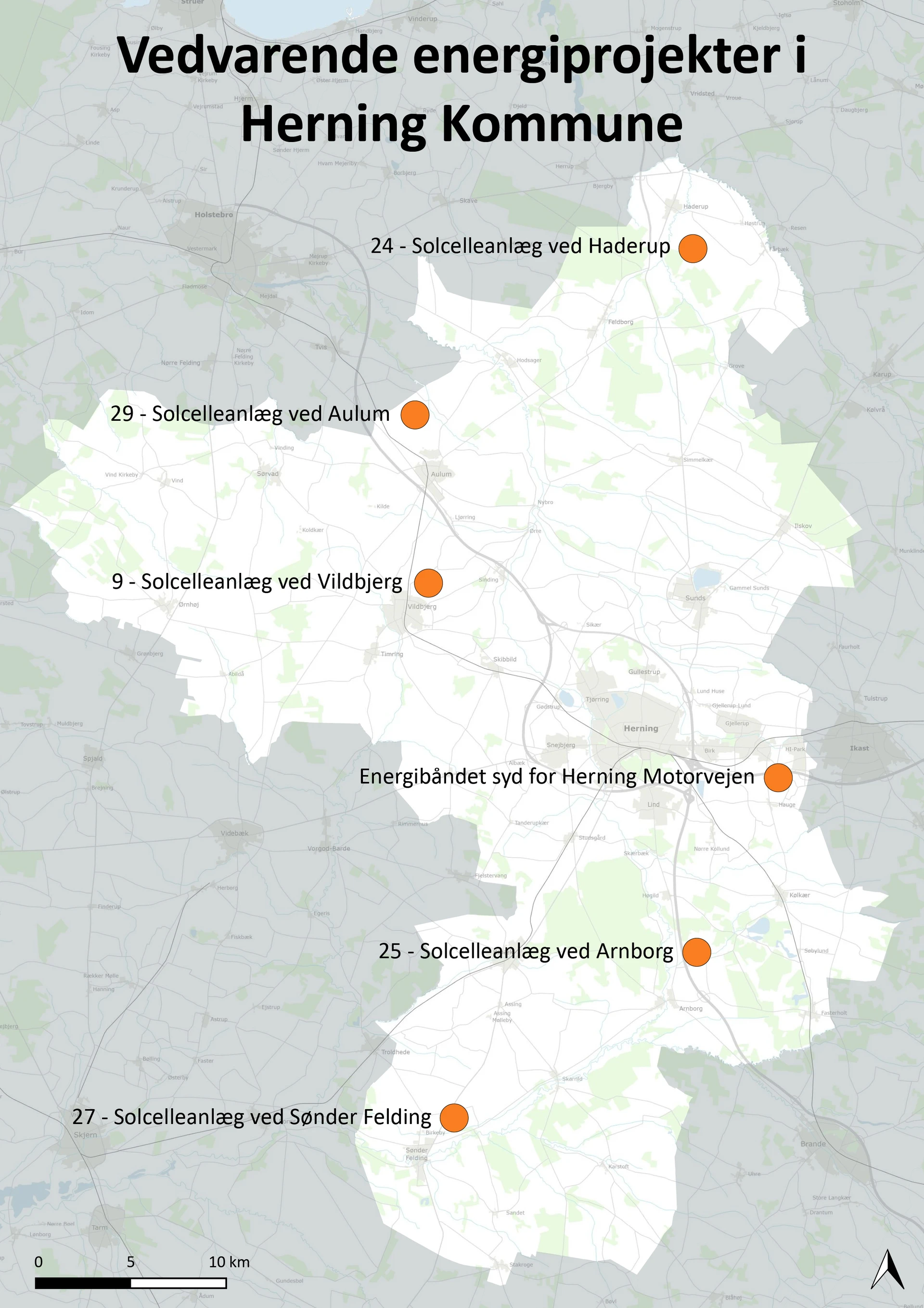

I Herning Kommune har Byplan- og Bosætningsudvalget nu besluttet at planlægge følgende vedvarende energiprojekter:

Nye projekter

Herning Kommune modtager på nuværende tidspunkt ikke ansøgninger til muligt kommende vedvarende energianlæg.

Ny udmelding i forhold til hvornår og hvordan nye projektansøgninger modtages, vil blive konkretiseret ved udgangen af 2026.

Læs også om

Solcelleanlæg ved Nørrelandet, Sønder Felding

Ved Nørrelandet i Sønder Felding har EcoSolar ApS søgt om at få lov til at opstille et solcelleanlæg, projektområdet er cirka 85 hektar.

I samme område skal Energinet og N1 etablere en højspændingsstation.


Kortet her viser en opdateret projektafgrænsning af solcelleanlægget, samt højspændingsstationernes placering.

Solcelleanlæg ved Kronborgvej nord for Aulum

Ved Kronborgvej nord for Aulum har en gruppe lodsejere søgt om at få lov til, at opstille et solcelleanlæg på nogle af deres arealer. Projektarealet er cirka 145 hektar.

Som en del af debatfasen, afholdte Herning Kommune d. 11. august et informationsmøde om planlægningen og projektet.

Mødet blev afholdt i Aulum Fritidscenter hvor der var ca. 55 tilmeldte. Her blev de fremmødte introduceret til processen og projektet, og der var mulighed for at stille spørgsmål.

Præsentationen fra informationsmødet kan findes her:

På mødet kom der blandt andet spørgsmål vedrørende støj, mulig forurening af grundvand, hegning, spørgsmål til tidsplan og dyreliv, samt spørgsmål til nedtagning af anlæg efter endt brug.

Kortet viser området.

Politiske behandlinger

Herning Kommune har undersøgt muligheden for opstilling af tre vindmøller i relation til solcelleanlægget. Byrådet har på mødet den 24. juni 2025 besluttet, at planlægningen udelukkende skal give mulighed for opstilling af solceller.

Debatoplægget for solcelleprojektet har været i offentlig høring fra 3. juli til 28. august 2025.

Du kan finde den politiske behandling af projektet under følgende dagsordenspunkter:

Byplan- og Bosætningsudvalgsmøde 19. december 2022
Vedvarende energianlæg, undersøgelse af lokal opbakning

Byplan- og Bosætningsudvalgsmøde 20. juni 2022Vedvarende energiprojekter

Byplan- og Bosætningsudvalgsmøde 23. oktober 2023 Debatoplæg for solcelleanlæg ved Kronborgvej, Aulum

Herning Byråd, 24. juni 2025 Debatoplæg for solceller og vindmøller ved Kronborgvej nordvest for Aulum

Solceller syd for Haderup

2 km. syd for Haderup har to lodsejere søgt om at få lov til at opstille et solcelleanlæg på deres arealer. Det ansøgte solcelleanlæg er cirka 145 hektar og omkredser delvist de eksisterende vindmøller i området.

Forvaltningen har påbegyndt de indledende drøftelser med opstillerne samt internt i kommunen med relevante fagfolk. Herefter vil et afgrænsningsnotat og debatoplæg blive udarbejdet og sendt til politisk godkendelse og efterfølgende i offentlig høring.

Kortet viser det ansøgte område.

Historik for projektet

Som en del af forundersøgelsen blev der torsdag 7. december 2023 afholdt et dialogmøde for de nære naboer. På mødet blev den kommende proces gennemgået, og de fremmødte naboer havde mulighed for at kommentere på projektet. Mødet dannede grundlag for en god dialog med mange gode input.

Som en del af den fremtidige planproces vil der være 2 offentlige høringer. Først af det kommende debatoplæg og afgrænsningsnotat, og derefter af planerne og miljøvurderingen. Vi forventer, at der vil blive afholdt et borgermøde for den brede offentlighed i forbindelse med høringen af debatoplægget og afgrænsningsnotatet.

Politiske behandlinger

Du kan finde den politiske behandling af projektet under følgende dagsordenspunkter:

Byplan- og Bosætningsudvalgsmøde 20. juni 2022
Vedvarende energiprojekter:

Byplan- og Bosætningsudvalgsmøde 19. december 2022
Vedvarende energianlæg, undersøgelse af lokal opbakning

Energianlæg ved Arnborg

Nordøst for Arnborg har lodsejere i samarbejde med rådgivervirksomheden Fjordland søgt om at opstille et solcelleanlæg. Det oprindelige ansøgte projektområde er på 200 hektar.

Indenfor det ansøgte projektområdet er der et råstofgraveområde udpeget i Region Midtjyllands råstofplan.

Efter dialog med Region Midtjylland står det nu klart, at det ikke er muligt at opstille solceller på den sydlige del af det oprindelig søgte område. Herning Kommune og opstiller er nu i dialog om en projekttilpasning.

Der er desuden søgt om vindmøller, men grundet den korte afstand til svæveflyvecenteret, er der dog en udfordring med at placere disse, hvorfor der ikke bliver arbejdet videre hermed.

Kortet viser det ansøgte område (orange) og det udpegede råstofområde (skraveret):

Planlægning af et vedvarende energianlæg

Herning Kommune skal udarbejde et kommuneplantillæg, en lokalplan, samt en miljørapport før et vedvarende energianlæg kan blive opstillet.

Planlægningen for det enkelte projekt tager udgangspunkt i følgende:

I forundersøgelsen vil forvaltningen undersøge projektområdet og mulige tilpasninger for projektområdet. Dette vil ske på baggrund af input fra nære naboer og i dialog med opstillerne.

Der vil blive udarbejdet et afgrænsningsnotat, der skal afgrænse og specificereindholdet i miljørapporten samt et debatoplæg. Afgrænsningsnotatet skal fastlægge de elementer, der skal undersøges i miljørapporten. I debatoplægget vil projektet blive præsenteret, og der vil blive indkaldt til ideer og forslag til den planlægning, der ender ud i et kommuneplantillæg og en lokalplan.

Herefter er der 4 ugers offentlig høring af afgrænsningsnotatet og debatoplægget. I denne offentlige høring har du som borger mulighed for at kommentere på afgræsningsnotatet samt komme med ideer og forslag. Afgrænsningsnotatet kan efterfølgende blive opdateret i henhold til de indkomne kommentarer.

Efterfølgende vil kommuneplantillæg, lokalplan samt miljøkonsekvensrapporten blive udarbejdet.

Forslag til lokalplan, kommuneplantillæg samt miljøkonsekvensrapporten vil komme i 8 ugers offentlig høring.

I denne offentlige høringsperiode skal opstilleren afholde et borgermøde, hvor denne redegør for opstillingens konsekvenser for de omkringliggende beboelsesejendomme. På samme møde vil der blive redegjort for værditabs-, salgsoptions- og VE-bonusordningen i henhold til lov om femme af vedvarende energi § 9.

Efter denne offentlige høringsperiode kan planen blive tilpasset til kommentarer. Herefter bliver den fremlagt til endelig godkendelse af politikerne.

Når lokalplan, kommuneplantillæg samt miljøvurderingerne er endelig vedtaget og politisk godkendt kan opstilleren søge om en byggetilladelse. Når byggetilladelsen er givet, kan opstilleren sætte anlægget op. Efterfølgende skal anlægget sluttes til elnettet. En tilslutning til elnettet kræver, at der er plads. Vi vil derfor gerne gøre opmærksom på, at det kan tage tid før en net tilslutning, er mulig.

Senest 14 hverdage efter første producerede kilowatt-time skal opstilleren indbetale et beløb til Grøn Pulje ordningen.

Opstillere af et solcelleanlæg skal betale et beløb på 40.000 kroner for hver MW.
